2011年12月27日 星期二

功成身退的「遮陰棚架」




「遮陰棚架」自從搭設完成到百香果葉茂盛可以遮蔭,是我們在小木屋未搭建前,惟一且最佳躲避烈日的好地方;但自從小木屋搭建後,可以協助遮陰避雨後,「遮陰棚架」因功能日趨減少疏於維護,及一年多風吹雨淋的摧殘下,終於在2011年12月初不敵螞蟻的侵襲及風雨的夾攻下而倒塌。




2011年12月12日 星期一

小木屋後續工程(九)後記

去(2010)年花費了391個人力工時及178323元的新台幣,將木屋的基本雛型搭設完畢,經過六個月的休養生息(累積經費)後,終於在今(2011)年0618日開始採購材料,針對小木屋室內隔間、水電設施及生活機能實施施作,經過近六個月(0618-1211)的時間,使用26個日子,花費了285個人力工時(前置作業33、內部隔間79.5、戶外露臺搭設55.5、內牆裝潢暨電力設施91、水塔安裝暨地板鋪設26)及91545元的新台幣(木材70120、油漆1190、五金629、燈具6453、雜項13153),終於將小木屋從空殼庫房變成具有生活機能的休閒場所。

小木屋後續工程(八)水塔安裝暨地板鋪設



1210日0800-1230時:鋪設閣樓地板1坪及整理水塔地基並安裝。

1211日0900-1730時:水塔安裝水源管線並測試供水狀況及鋪設閣樓地板2.5坪、客廳地板3.5坪。




2011年11月23日 星期三

小木屋後續工程(七)內牆裝潢

1113日0800-1730時:使用兩分合板將室內牆面美化。

1114日0800-1630時:繼續使用兩分合板將室內牆面美化。


1115日0800-1630時:安裝客廳吊扇燈並使用鵝黃色水泥漆粉刷室內牆面。


1116日0800-1530時:繼續使用鵝黃色水泥漆粉刷室內牆面及安裝閣樓電燈兩盞並整理線路。


1120日0830-1300時:使用鵝黃色水泥漆粉刷雙人房牆面並將房間地面安裝合板。

2011年7月29日 星期五

小木屋後續工程(六)戶外露臺搭設-植物藤架搭設

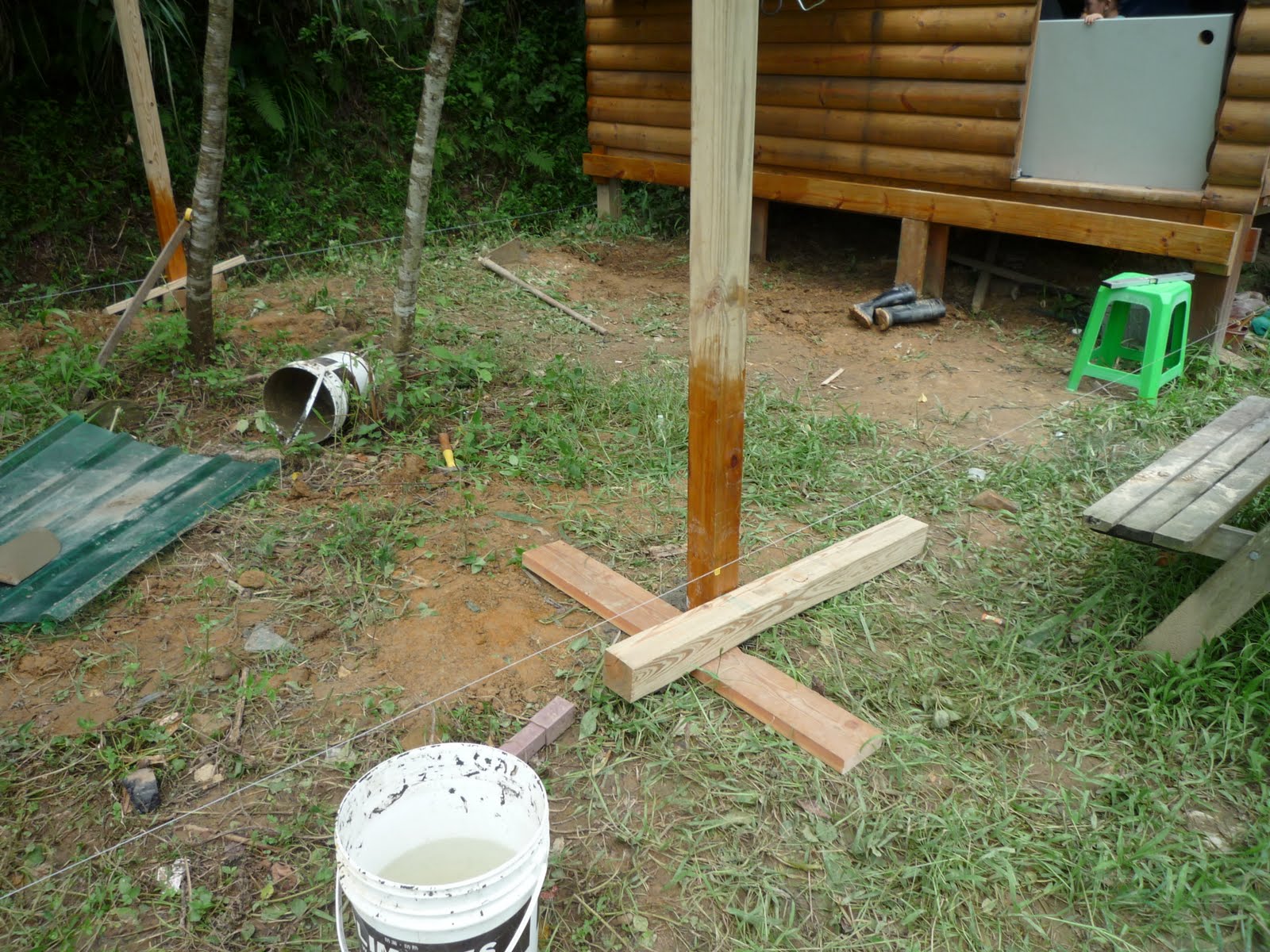

0729日0830-1130時:使用3X1.3吋木材先搭設三個支柱及縱向支架,再使用1.4X1.3吋木材搭設六個橫向支架。




2011年7月24日 星期日

小木屋後續工程(五)戶外露臺搭設-欄杆安裝

0720日0730-1300時:木材刷漆並使用3X3吋及3X1.3吋木材完成戶外露臺樓板收邊及使用半圓木搭設欄杆踢腳板。

0723日0800-1200時:使用3X3吋及3X1.3吋木材先搭設三縱一橫的欄杆,再將其安裝於基座,以完成戶外露臺欄杆的搭設。





2011年7月11日 星期一

小木屋後續工程(四)戶外露臺搭設-續

0705日0930-1400時:使用3X3吋及3X1.3吋木材搭設戶外露臺欄杆雛型;並使用4.7X1.3吋木材搭設戶外露臺樓梯雛型。

0708日0830-1130時:至香山採購木材(4.7X0.83吋X14呎X10、1.4X1.3吋X14呎X20及3X1.3吋X12呎X20)運送至園區。

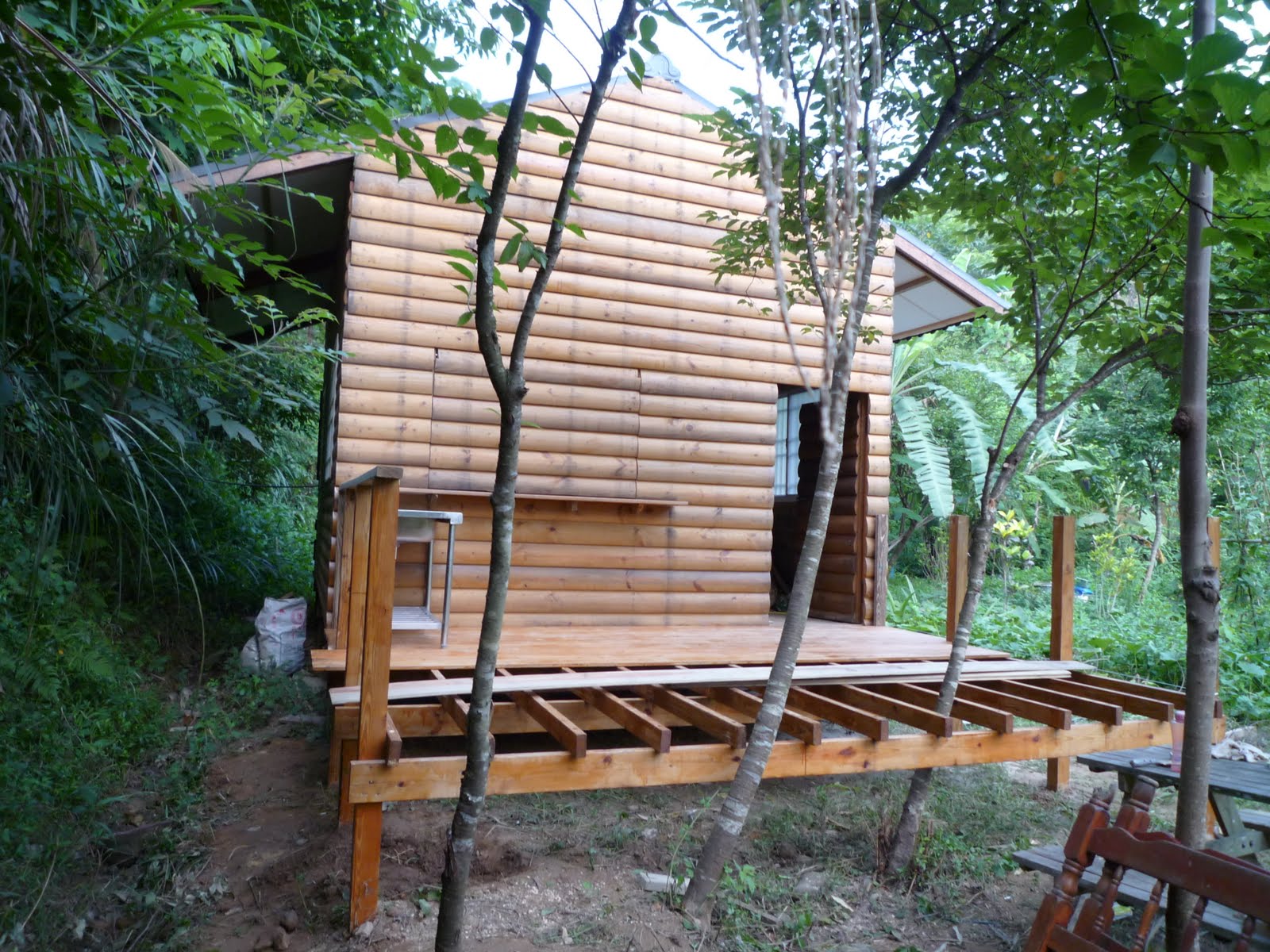

0711日0830-1300時:使用4.7X0.83吋X14呎之木材9塊完成戶外露臺樓板搭設;並將戶外露臺之欄杆及樓梯雛型實施刷漆作業。



2011年7月7日 星期四

小木屋後續工程(三)戶外露臺搭設

休閒小屋的內部隔間作業於0630日大致施作完成,至於其餘細部陳設及物件施作,將俟未來使用需求再予以修改與製作;因此,七月份的第一個假日就開始針對戶外休憩露臺(長10呎、寬14呎)實施施作。


0702日0800-1300時:實施戶外露臺基礎樁(使用3X3吋X七呎之木材)之挖洞、灌水泥及固定作業。


0703日0730-1730時:實施戶外露臺基礎樑(使用4.7X1.3吋X14呎之木材X4)、樓板樑(使用3X1.3吋X10呎之木材X13)架設並鋪設11塊樓板(使用4.7X0.83吋X14呎之木材)。



2011年7月6日 星期三

小木屋後續工程(二)內部隔間-續

0627日1020-1620時:使用3X1.3吋木材實施樓梯扶手及二樓閣樓右側圍欄安裝。


0629日0800-1600時:繼續使用3X1.3吋木材完成二樓閣樓右側圍欄安裝,並將吧檯雛型施作完畢。



0630日0730-1330時:實施工具間之地板縫隙填平、牆面隔間及置物架施作。

2011年6月26日 星期日

小木屋後續工程(一)內部隔間

去(2010)年花費了四個月(0709-1107)的時間,使用41個日子,花費了391個人力工時及178323元的新台幣(木材125956、油漆10300、五金5559、鋼瓦屋頂19231、鋁窗8000、雜項9277),終於將木屋的基本雛型搭設完畢,但是,礙於時間及資金的因素,所以,無法將木屋各項功能全數施作完畢(僅完成空殼而已);但是,經過六個月的休養生息後,終於,又可以開始針對使用需求實施建設。


首先,於0618日0930-1230時至竹南採購木材(4分合板X10、2分合板X20及12呎角材X20)並於0620日0830-1230時至香山採購木材(3X3吋X10呎X10、4.7X0.83吋X14呎X15、4.7X1.3吋X14呎X10及3X1.3吋X10呎X55)運送至園區備用。

0622日0800-1700時:使用4.7X1.3X14呎木材X2固定於屋柱兩公尺高之處,用以支撐樓板樑,然後,使用3X1.3X10呎木材X12當樓板樑搭出11 X10呎之閣樓空間。


0623日0730-1730時:使用4.7X1.3X14呎及3X1.3X10呎木材搭設閣樓樓梯暨置物間。

0624日0730-1500時:繼續使用4.7X1.3X14呎及3X1.3X10呎木材搭設閣樓樓梯暨置物間並使用四分合板完成二樓閣樓樓板搭設(後續配合一樓樓板鋪設木質地板)。


0625日0830-1630時:使用角材及兩分合板實施一樓雙人房隔間。


0626日0830-1700時:使用3X1.3X10呎木材實施二樓閣樓前方圍欄安裝並繼續使用角材及兩分合板完成一樓雙人房隔間作業。


2011年4月21日 星期四

遮陰棚架的意外之「果」

繼2009年底完成遮陰棚架的「基礎建設」後,又於2010年0308日搭設棚架後方塑膠圍籬 、0405日移植兩棵百香果,並於0622日將棚架下方土地整平;之後就忙於休閒木屋搭建及山坡地開墾,因此,沒有太關心百香果成長狀況,有的只是偶而施施肥而已。



然而,百香果藤經過一年的成長後,已經佈滿遮陰棚架上方,讓遮陰效果良好,日正當中時待於下方也不會覺得熱,而且位於山坡旁邊,因此,不時會有微風徐徐吹來,就又顯得格外清涼。




就在享受正午清涼之際,猛然抬頭卻見棚架上方有顆青澀的百香果,於是,在棚下四週觀察一下,竟然發現百香果藤開了許多花朵,而且部分花朵也開始結果了,真是意想不到;人家是「有心栽花花不開,無心插柳柳成蔭」,而我卻是「有心栽葉葉成蔭,無心種果果亦纍」,真是個意外之「果」。


因此,過一陣子,待百香果結果採收完畢後,就可以將雜草清除、地面整理並擺放休閒桌椅,屆時於夏日來臨前就可以在遮陰棚架下乘涼、休息、欣賞風景了。

2011年2月21日 星期一

山坡地開墾(續)

考量山坡地之開墾必須在春雨來臨前完成初步開墾並完成果樹的種植,使果樹能夠充分得到雨水滋潤避免枯委,同時也可以讓山坡地上所開闢的平台地及路徑,接受雨水沖刷的考驗,以利日後實施補強及修正,當夏季颱風季節來臨時,就可以接受豪雨的嚴厲考驗。


0101日0830-1500時及0102日0800-1100時:實施山坡墾植區右區上段山坡地(圖片左側)整地作業。


0122日0730-1130時:實施山坡墾植區下段山坡地雜草清除作業。


0127日0730-1210時、0130日0730-1430時及0207日0800-1330時:實施山坡墾植區左區路徑拓寬及平台整理。


0208日0730-1300時:實施山坡墾植區下段平台施作及雜草清理。



0210日0730-1500時:實施山坡墾植區左側上段路徑拓寬成第一、二階種植平台。


0211日0730-1400時:實施山坡墾植區右側上段路徑拓寬及延伸成種植平台。


0212日0730-1430時:實施山坡墾植區左、右側上段之聯接路徑施作。


0215日0730-1500時:實施山坡墾植區左側上段路徑拓寬成種植第三階平台。


0218日0730-1500時:實施山坡墾植區左側上段第四階平台施作(未完成)。


山坡墾植區經過12個工作日(144個人力工時)和家人的逐步開墾後,終於在0218日完成了基本雛形;並於0219日種植果樹22棵(柑橘x7、玉荷苞x2、枇杷x2、文旦x2、甜柿x1、金桔x1、檸檬x1、枇杷x1、福眼x1、蜜雪梨x1、珍珠芭樂x1、芒果x1、釋迦x1)完成山坡地的初步墾植工作。
