農園雖然是有四分多,但是有三分之一的區域是坡地,所以,平坦地區的使用面積有限,因此開發坡地是增加使用範圍最有效的方法;但是,要開墾落差十餘公尺的坡地並非一件容易的事(對我而言),因此,只能將坡地分上、下兩段,每段區分左右兩區,並利用空檔時間分段逐步慢慢開墾,避免一次大幅度施工造成土石滑落。
為了要瞭解坡地整個地形狀況,於2009年1220、1226及1227等三日,前往坡地左區上、下段,採「邊清除雜草枯枝、邊勘查地形」之方式,下探至坡地底部,以瞭解坡地基本狀況。
瞭解左區地形初步狀況後,於2010年0127日實施山坡墾植區上段右區竹林疏枝作業、於0131及0203日清理山坡墾植區上段左區雜草枯枝並於0206日栽種果樹苗(柚X3、柑X3、芭樂X2、龍眼X1)。
於0403及0405日實施小平台台壁施作方法測試(失敗)及土方填平及路徑施作。
於0502日實施小平台台壁施作方法測試(成功)。
今(2010)年下半年預定的工作,就是將休閒小木屋的基本外觀搭設完畢,但是於十月第一、二週週六(1002、1009)兩日,有數位朋友來協助搭建,因此,讓工期縮短了好幾天,所以,1127、1204、1211、1218及1225等五日就將山坡墾植區上段左區全部及右區部分開闢數個小梯地,以利後續種植果樹。
2010年11月12日 星期五
小木屋搭建紀實(十一)後記
從來沒有接觸過蓋木屋的我,總是覺得只是蓋木屋而已,跟作模型一樣,沒什麼了不起的,只要秉持「天下無難事,只怕有心人」的信念,就可以突破問題,達成目的。但是接觸了以後才發現,採購材料要學問,施工作業要技巧,立樁、釘板、蓋屋頂更是要人力、要時間,甚至小至螺絲、鐵釘,大至木板、鋼瓦的各式各樣東西都要花錢,真是隔行如隔山,沒有涉入這個領域,還真不知它的學問與難處。不過,經過四個月(0709-1107)的時間,使用41個日子,花費了391個人力工時及178323元的新台幣(木材125956、油漆10300、五金5559、鋼瓦屋頂19231、鋁窗8000、雜項9277),終於將木屋的基本雛型從紙板模型變成木屋實體,看起來可能沒有一百分、九十分,我想應該也有及格才對吧!但是,不管分數如何!我還是非常的興奮,因為,小木屋,它-終-於-蓋-好-了!
2010年11月1日 星期一
小木屋搭建紀實(十)正前牆面安裝

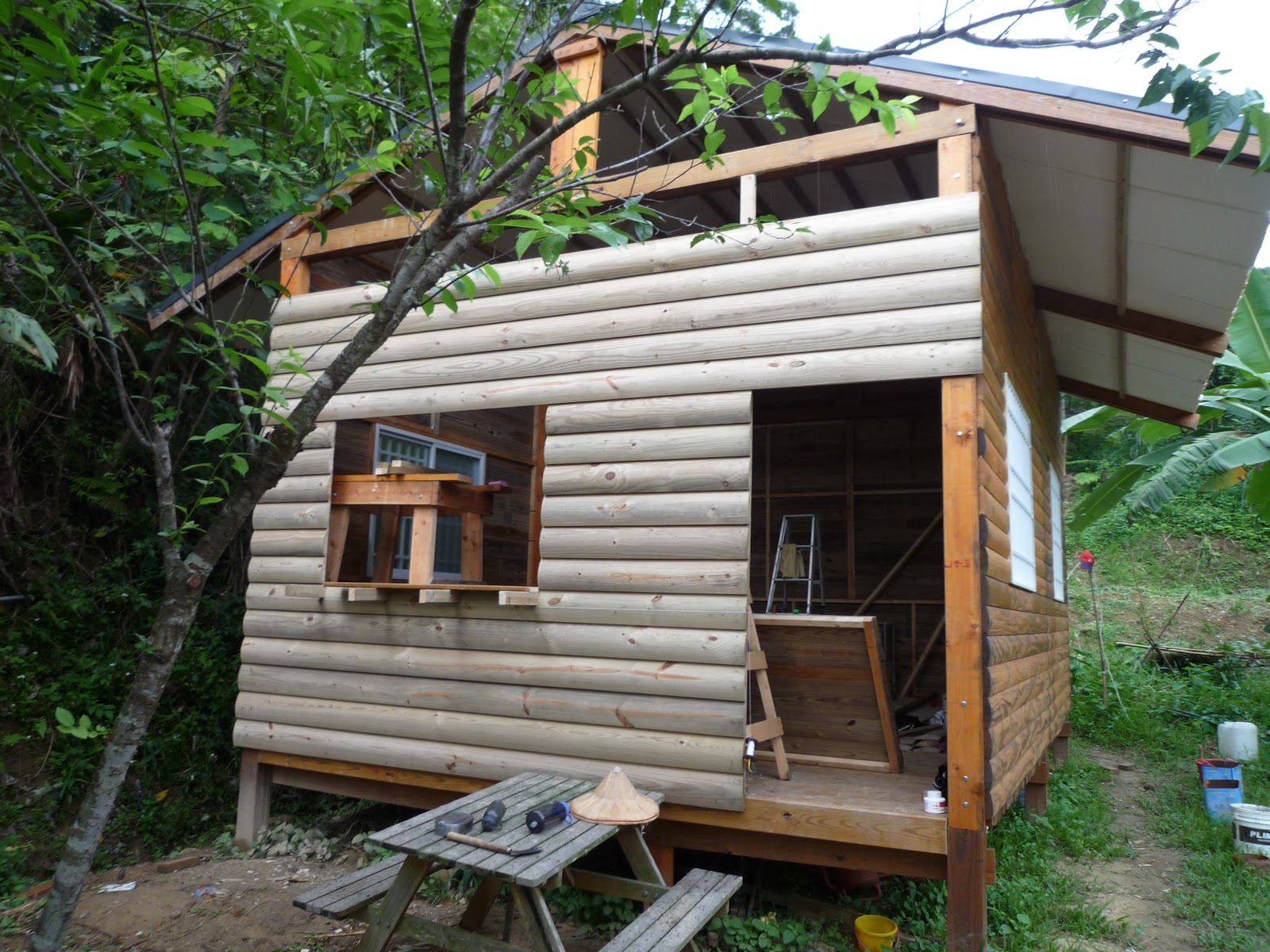

正前牆面設置木門、木窗各乙座,均使用與牆面相同之半圓木為材料,使其與牆面結為一體;首先,預留門之位置設置門框,並於左側下方安裝牆板;然後,預留窗之位置設置窗框,並於窗之兩側及牆面上方安裝牆板;最後,製作木窗及木門並將其安裝於預留位置。
1021日0730-1350時:安裝正前下方六塊牆板、窗戶兩側各六塊及上方兩塊牆板。
1022日0730-1350時:製作窗戶及安裝窗戶上方三塊牆板。
1024日0700-1445時:安裝窗戶並製作窗台。
1030日0720-1420時:安裝正前上方牆板及製作並安裝木門。
1031日0700-1215時:安裝門鎖並粉刷前後牆之外牆面並打掃屋內、整理剩餘木材。
1021日0730-1350時:安裝正前下方六塊牆板、窗戶兩側各六塊及上方兩塊牆板。
1022日0730-1350時:製作窗戶及安裝窗戶上方三塊牆板。
1024日0700-1445時:安裝窗戶並製作窗台。
1030日0720-1420時:安裝正前上方牆板及製作並安裝木門。
1031日0700-1215時:安裝門鎖並粉刷前後牆之外牆面並打掃屋內、整理剩餘木材。
2010年10月29日 星期五
小木屋搭建紀實(九)屋頂鋪設作業
木屋屋頂鋪設時,首先使用寬3.8X厚6.6X長300公分之木條,以間隔約50公分之距離安裝於屋樑支撐架上方,並於木條上方鋪設0.5mm厚PU消光灰色琉璃鋼瓦,然後,於屋頂前後端之左右側安裝山牆並於上方安裝中棟、梅花頭來收邊,最後,再於屋頂外緣安裝簷口鐵美化屋頂。
1001日0700-1230時:安裝右後上方橫樑。
1001日1000-1720時:載運琉璃鋼瓦及其配件至園區。
1002日0600-1640時:完成上方所有橫樑安裝。
1007日0730-1120時:安裝屋頂琉璃鋼瓦X4。
1008日0830-1600時:安裝屋頂琉璃鋼瓦X12。
1009日0630-1740時:安裝屋頂琉璃鋼瓦側邊山牆及上方中棟、梅花頭(屋頂施工完畢後,安裝正後方上方牆板)。
1001日0700-1230時:安裝右後上方橫樑。
1001日1000-1720時:載運琉璃鋼瓦及其配件至園區。
1002日0600-1640時:完成上方所有橫樑安裝。
1007日0730-1120時:安裝屋頂琉璃鋼瓦X4。
1008日0830-1600時:安裝屋頂琉璃鋼瓦X12。
1009日0630-1740時:安裝屋頂琉璃鋼瓦側邊山牆及上方中棟、梅花頭(屋頂施工完畢後,安裝正後方上方牆板)。
2010年10月27日 星期三
小木屋搭建紀實(八)牆面安裝作業
木屋除了前後牆面外,左右兩側牆面因屋柱區隔及木材長度因素區分前後兩區,故牆面總共區分正前、正後、左前、左後、右前及右後等六部分施工,另外考量正前牆面施工較為繁瑣且需要留一面牆面供人員及材料進出,故留至最後施作。
左、右兩側之四座牆面區分三階段施作:先於牆面下方安裝八塊木板(半圓木),然後安裝固定木條強化牆面受風強度,接著安裝鋁窗及其兩側各九塊木板,最後安裝上方牆板九塊木板;另外「正後方牆板」因為不施作門窗故採直接安裝半圓木方式施作。
0911日1000-1620時:1000-1200至香山採購木材(2X6吋X10呎半圓木X20及木條【4.2X3.8公分X14呎】X25)並於下午(1430-1620)運送至園區。
0912日0630-1030時:安裝左前方下方牆板及右側後方、正後方、左側前、後方牆面下半部固定木條。
0922日0700-1115時:安裝左後方鋁窗及其兩側牆板。
0923日0730-1100時:安裝右後方鋁窗及搭設遮雨棚。
0924日0720-1000時:安裝左後方上方牆板。
0925日0630-0730時:安裝左前方鋁窗。
0925日1300-1700時:至竹南訂製琉璃鋼瓦及其配件;另至香山採購木材(2X6吋X10呎半圓木X40及木條【6.6X3.8公分X12呎】X20)並運送至園區;並於實施半圓木刷漆前置作業。
0926日0600-1000時:安裝右前方下方及正後方中間牆板(正後方上方牆板則於屋頂施工完畢後再安裝)。
0930日0700-1000時:安裝右前方鋁窗及右後方鋁窗兩側牆板。
1001日0700-1230時:安裝右後上方橫樑。
1001日1000-1720時:載運琉璃鋼瓦及其配件;購買木材並運送至園區。
1002日0600-1640時:安裝右後方上方牆板、左前方鋁窗兩側及上方牆板並完成上方所有橫樑安裝。
1003日0600-1030時:右前方鋁窗兩側及上方牆板。
左、右兩側之四座牆面區分三階段施作:先於牆面下方安裝八塊木板(半圓木),然後安裝固定木條強化牆面受風強度,接著安裝鋁窗及其兩側各九塊木板,最後安裝上方牆板九塊木板;另外「正後方牆板」因為不施作門窗故採直接安裝半圓木方式施作。
0911日1000-1620時:1000-1200至香山採購木材(2X6吋X10呎半圓木X20及木條【4.2X3.8公分X14呎】X25)並於下午(1430-1620)運送至園區。
0912日0630-1030時:安裝左前方下方牆板及右側後方、正後方、左側前、後方牆面下半部固定木條。
0922日0700-1115時:安裝左後方鋁窗及其兩側牆板。
0923日0730-1100時:安裝右後方鋁窗及搭設遮雨棚。
0924日0720-1000時:安裝左後方上方牆板。
0925日0630-0730時:安裝左前方鋁窗。
0925日1300-1700時:至竹南訂製琉璃鋼瓦及其配件;另至香山採購木材(2X6吋X10呎半圓木X40及木條【6.6X3.8公分X12呎】X20)並運送至園區;並於實施半圓木刷漆前置作業。
0926日0600-1000時:安裝右前方下方及正後方中間牆板(正後方上方牆板則於屋頂施工完畢後再安裝)。
0930日0700-1000時:安裝右前方鋁窗及右後方鋁窗兩側牆板。
1001日0700-1230時:安裝右後上方橫樑。
1001日1000-1720時:載運琉璃鋼瓦及其配件;購買木材並運送至園區。
1002日0600-1640時:安裝右後方上方牆板、左前方鋁窗兩側及上方牆板並完成上方所有橫樑安裝。
1003日0600-1030時:右前方鋁窗兩側及上方牆板。
2010年10月18日 星期一
小木屋搭建紀實(七)屋樑支撐架安裝
架好木屋樓板後,為了避免在高處作業時間過長,因此規劃屋樑支撐架先行在平地上完成裁切及組裝作業;另避免搬抬過重木材至高空,所以,再將組裝完成之「屋樑支撐架組」予以分解,然後再一片一片搬至施工位置予以組合固定。
0902日0700-1130時:實施前方屋樑支撐架組裝及安裝部分支架。
0903日0600-0700時:前方屋樑支撐架安裝完成。
0903日0700-1000時:後方屋樑支撐架組裝。
0903日1340-1620時:至香山採購木材(2X6吋X12呎X5、2X6吋X14呎半圓木X10及2X6吋X10呎半圓木X20)並運送至園區。
0904日0630-0750時:後方屋樑支撐架安裝完成。
0904日0800-1030時:安裝後方左右側牆面木板各8塊。
0905日0630-0800時:木材護木漆上漆作業。
0905日0800-0900時:安裝正後方牆面木板9塊。
0905日0900-1100時:中間屋樑支撐架組裝。
0911日0630-0930時:中間屋樑支撐架組裝及安裝。
0902日0700-1130時:實施前方屋樑支撐架組裝及安裝部分支架。
0903日0600-0700時:前方屋樑支撐架安裝完成。
0903日0700-1000時:後方屋樑支撐架組裝。
0903日1340-1620時:至香山採購木材(2X6吋X12呎X5、2X6吋X14呎半圓木X10及2X6吋X10呎半圓木X20)並運送至園區。
0904日0630-0750時:後方屋樑支撐架安裝完成。
0904日0800-1030時:安裝後方左右側牆面木板各8塊。
0905日0630-0800時:木材護木漆上漆作業。
0905日0800-0900時:安裝正後方牆面木板9塊。
0905日0900-1100時:中間屋樑支撐架組裝。
0911日0630-0930時:中間屋樑支撐架組裝及安裝。
2010年8月29日 星期日
小木屋搭建紀實(六)樓板鋪設作業

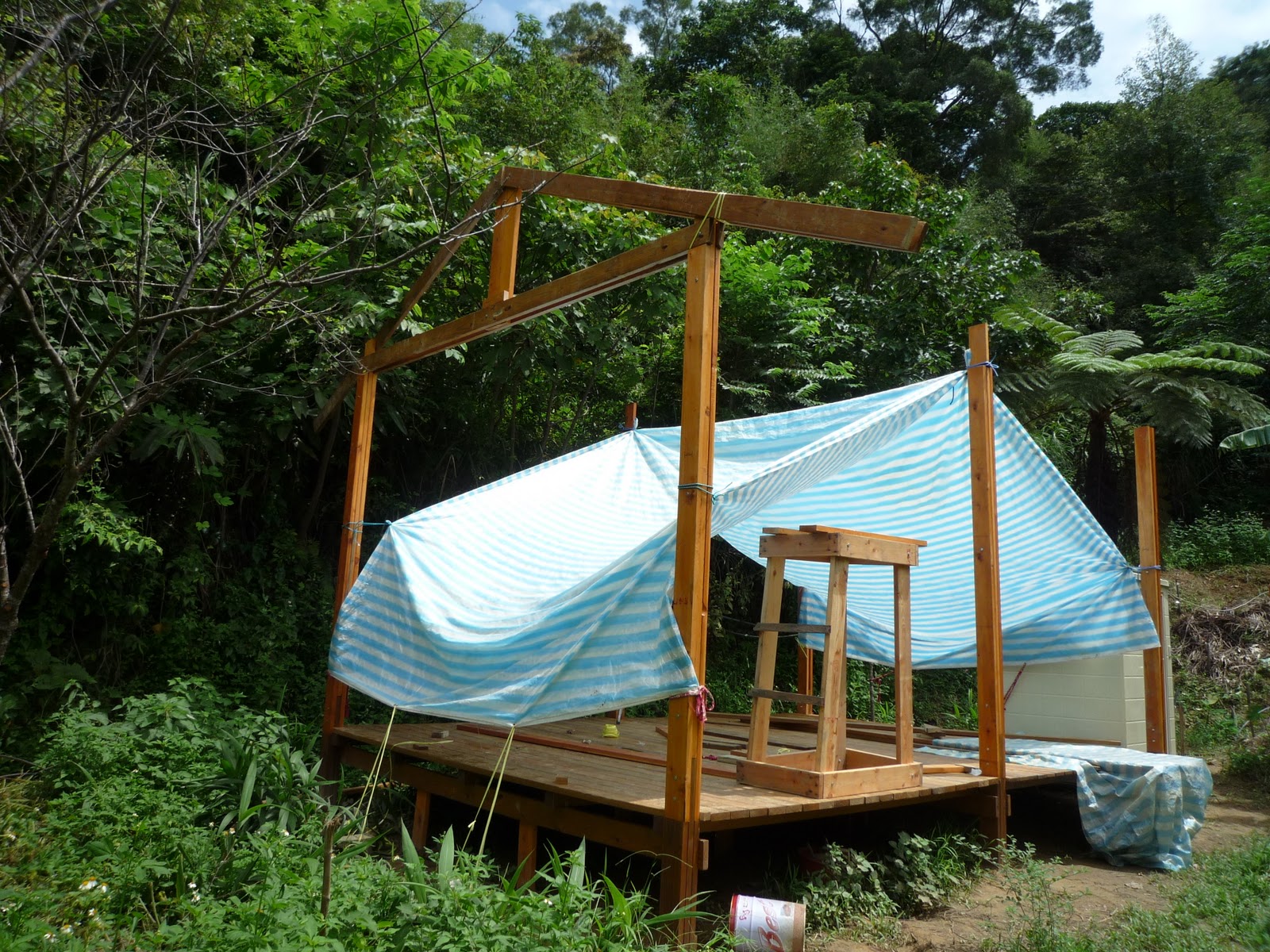

原先規劃於屋柱豎立完成後,就要架設屋樑及屋頂,讓整個木屋的骨架先行完成,並使日後施工能在遮陰避雨的狀況下讓工作時間加長;然而,經過「屋柱豎立」實際作業後發現,由於屋樑及屋頂離地面約四至六公尺高,施工時會有高空作業的安全顧慮,因此,決定將樓板予以先行鋪設,降低高空作業高度,讓施工更為安全及便利。
0808日0900-1000時:完成後方地基輔助地樁豎立。
0813日1300-1430時:至香山採購木材(2X6吋X14呎木板X12及1.25X6吋X14呎木板X20)運送至園區。
0814日0600-1000時:實施木材(2X6吋X14呎木板X12及1.25X6吋X14呎木板X20)護木漆上漆作業。
0815日0600-0900時:實施基礎樁、基礎樑及樓板樑第二道護木漆上漆作業。
0827日0700-0930時:實施後方樓板10塊木板鋪設。
0828日0600-0930時:完成前方地基輔助地樁豎立及樓板17塊木板鋪設。
0828日1340-1620時:至香山採購木材(2X6吋X14呎X20及1.25X6吋X14呎X5)並運送至園區。
0829日0600-1000時:實施木材(2X6吋X14呎X20及1.25X6吋X14呎X5)護木漆上漆作業並搭設簡易遮陽棚。
0829日1340-1600時:實施樓板16塊木板鋪設。
0808日0900-1000時:完成後方地基輔助地樁豎立。
0813日1300-1430時:至香山採購木材(2X6吋X14呎木板X12及1.25X6吋X14呎木板X20)運送至園區。
0814日0600-1000時:實施木材(2X6吋X14呎木板X12及1.25X6吋X14呎木板X20)護木漆上漆作業。
0815日0600-0900時:實施基礎樁、基礎樑及樓板樑第二道護木漆上漆作業。
0827日0700-0930時:實施後方樓板10塊木板鋪設。
0828日0600-0930時:完成前方地基輔助地樁豎立及樓板17塊木板鋪設。
0828日1340-1620時:至香山採購木材(2X6吋X14呎X20及1.25X6吋X14呎X5)並運送至園區。
0829日0600-1000時:實施木材(2X6吋X14呎X20及1.25X6吋X14呎X5)護木漆上漆作業並搭設簡易遮陽棚。
0829日1340-1600時:實施樓板16塊木板鋪設。
2010年8月25日 星期三
小木屋搭建紀實(五)屋柱豎立作業
木屋立柱的第二部分就是「主要屋柱」豎立作業,而施工方式則秉持「搭積木」的構想,使用18塊木板(木材規格為2X6吋X10呎木板)製作「主要屋柱」6支(每支屋柱使用3塊木板)並使用螺栓固定方式與基礎樁固定。
於豎立時先將外側板固定於基礎樁上方並調整水平,俟水平確定後,再將外側板使用螺栓與基礎樁固定;最後再將中間板與外側板使用螺栓固定。
0802日1300-1700時:至香山採購木材(2X6吋X10呎木板X25)並運送至園區,然後實施第一道護木漆上漆作業。
0807日0550-0850時:實施中間之左、右側屋柱兩側外板豎立作業。
0808日0530-0900時:完成前方、中間之左、右側「主要屋柱」豎立作業及實施後方之左、右側「主要屋柱」兩側外板豎立作業。
於豎立時先將外側板固定於基礎樁上方並調整水平,俟水平確定後,再將外側板使用螺栓與基礎樁固定;最後再將中間板與外側板使用螺栓固定。
0802日1300-1700時:至香山採購木材(2X6吋X10呎木板X25)並運送至園區,然後實施第一道護木漆上漆作業。
0807日0550-0850時:實施中間之左、右側屋柱兩側外板豎立作業。
0808日0530-0900時:完成前方、中間之左、右側「主要屋柱」豎立作業及實施後方之左、右側「主要屋柱」兩側外板豎立作業。
2010年8月24日 星期二
小木屋搭建紀實(四)基礎結構施工
「基礎地樁」埋設完成後,接下來,就是要針對木屋基礎結構予以施工。基礎結構區分兩部分:一是「基礎樑」(聯接「基礎地樁」並承載「樓板樑」的橫樑);另一是「樓板樑」(聯接「基礎樑」並承載「樓板」的縱樑)。
0730日1340-1620時:至香山採購木材(2X6吋X14呎木板X10及4X4吋X10呎木條X10)並運送至農園。
0731日0745-0915時:以鐵釘聯結方式(聯結位置先鑽洞,減低木材結構破壞)架設四支基礎樑(前、後側各兩支,木材規格為2X6吋X14呎木板)與基礎地樁固定。
0731日0930-1015時:以角鐵固定方式架設十支樓板樑(前、後側各五支,木材規格為4X4吋X10呎木條)與基礎樑聯結。
0801日0530-0830時:實施基礎樁、基礎樑及樓板樑第一道護木漆上漆作業。
0730日1340-1620時:至香山採購木材(2X6吋X14呎木板X10及4X4吋X10呎木條X10)並運送至農園。
0731日0745-0915時:以鐵釘聯結方式(聯結位置先鑽洞,減低木材結構破壞)架設四支基礎樑(前、後側各兩支,木材規格為2X6吋X14呎木板)與基礎地樁固定。
0731日0930-1015時:以角鐵固定方式架設十支樓板樑(前、後側各五支,木材規格為4X4吋X10呎木條)與基礎樑聯結。
0801日0530-0830時:實施基礎樁、基礎樑及樓板樑第一道護木漆上漆作業。
2010年8月23日 星期一
小木屋搭建紀實(三)基礎地樁施工
我們的小木屋將會在沒有任何大型機具或吊具的協助下搭建,所以,立柱及上樑的工程就變成非常的困難;但是,經過上網查詢資料及考量現有能力後,決定將材料化大為小,運用搭積木的構想將木板組合成木柱、將短木結合成長木,讓搭木屋的工程就可以單憑我和弟弟兩人的人力就可以施工了。因此,「立柱部分」就規劃將木屋支柱分成「基礎地樁」及「主要屋柱」兩部分施工,將六組「基礎地樁」(每組用三支2X6吋X5呎的木板組合成木柱)分別置入洞中,並同時灌入混凝土將它固定,以利後續「主要屋柱」豎立作業。。
0717日1300-1630時:至竹東購買基礎地樁所需2X6吋X10呎木板X10。
0718日0700-0930時:基礎地樁洞(寬:30公分;深:50公分)完成開挖並實施水平線、高度基準線標定。
0724日0830-1230時:實施基礎地樁X4豎立架設作業並完成混凝土灌漿施工。
0725日0730-0930時:實施基礎地樁X2豎立架設作業並完成混凝土灌漿施工。
0717日1300-1630時:至竹東購買基礎地樁所需2X6吋X10呎木板X10。
0718日0700-0930時:基礎地樁洞(寬:30公分;深:50公分)完成開挖並實施水平線、高度基準線標定。
0724日0830-1230時:實施基礎地樁X4豎立架設作業並完成混凝土灌漿施工。
0725日0730-0930時:實施基礎地樁X2豎立架設作業並完成混凝土灌漿施工。
